Oranienburg · Oberhavel · Berlin-Nord

CM-Messung (Estrichfeuchte)

Wird ein Bodenbelag auf zu feuchtem Estrich verlegt, drohen Schimmel, Ablösungen und teure Nachsanierungen. Mit der CM-Messung weise ich die tatsächliche Restfeuchte zuverlässig nach – bevor gefliest, verklebt oder verlegt wird.

30+

Jahre am Bau

80 €

je Messpunkt, inkl. MwSt.

3–5

Messpunkte im Einfamilienhaus

ca. 240 €

Beispiel mit 3 Messpunkten

Was ich messe

Wann es sinnvoll ist

So läuft es ab

01

Termin

Abstimmung des Messtermins und der Anzahl benötigter Messpunkte.

02

Probenentnahme

Entnahme von Materialproben aus dem Estrich an den vereinbarten Messpunkten.

03

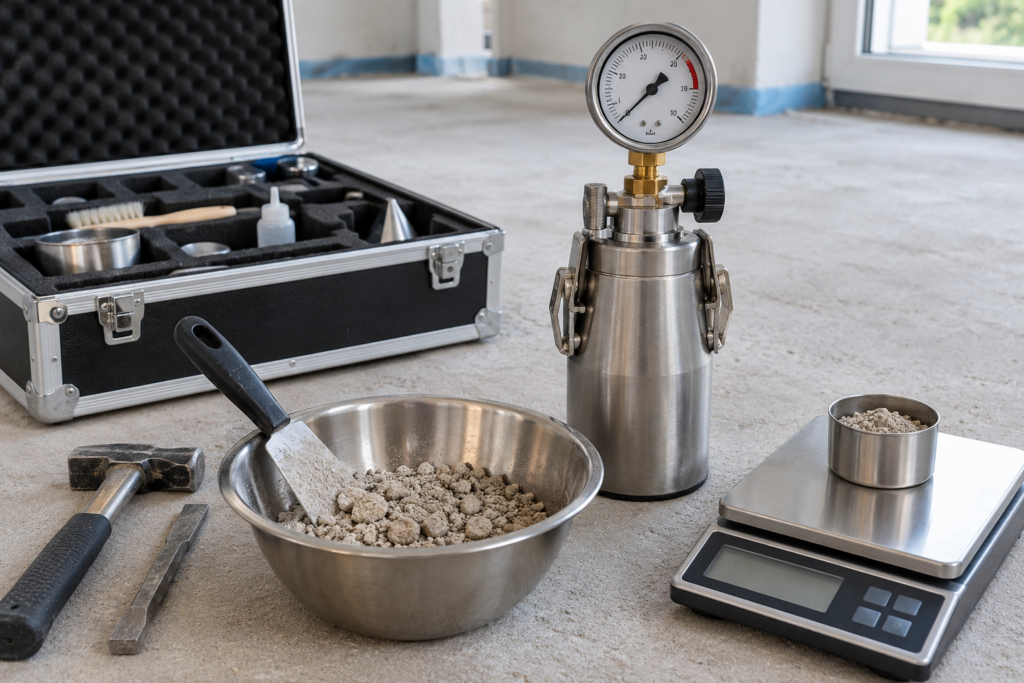

CM-Messung

Calciumcarbid-Messung vor Ort und Ablesen des Feuchtegehalts.

04

Bericht

Schriftliches Messprotokoll mit CM-Werten und Einschätzung zur Belegreife.

Kosten der CM-Messung

Die CM-Messung wird je Messpunkt abgerechnet, plus Anfahrt, ohne versteckte Pauschalen.

Bei einem typischen Einfamilienhaus werden meist 3 bis 5 Messpunkte benötigt, zum Beispiel je ein Punkt pro Raum oder Estrichabschnitt. Die Anfahrt wird zusätzlich je nach Entfernung und tatsächlichem Aufwand berechnet. Alle Preise inkl. MwSt.

Zum Vergleich

Am Markt liegen die Kosten für eine CM-Messung je Messpunkt meist zwischen 60 und 120 Euro, je nach Anbieter und Region. Mit 80 Euro pro Messpunkt liegen Sie damit im üblichen, fairen Rahmen.

Unverbindliche Anfrage

Beschreiben Sie mir kurz Ihr Vorhaben oder Ihre Frage. Je genauer Ihre Angaben, desto schneller erhalten Sie eine passende Rückmeldung von mir.

Direkt Kontakt aufnehmen

Ich melde mich in der Regel innerhalb von 1 bis 2 Werktagen persönlich bei Ihnen.

Vertiefung

Für alle, die es genau wissen wollen

Die CM-Messung (Calciumcarbid-Methode) ist ein etabliertes Verfahren zur Bestimmung der Restfeuchte im Estrich. Dabei wird eine Materialprobe zerkleinert und mit Calciumcarbid in einer Druckflasche zur Reaktion gebracht, der Gasdruck lässt sich in den CM-%-Feuchtegehalt umrechnen. Hier lesen Sie, welche Grenzwerte gelten und was es bedeutet, sie zu ignorieren.

Alle Angaben sind Orientierungswerte (Stand Oktober 2026). Maßgeblich sind immer die Vorgaben von Estrich- und Belagshersteller.

Estricharten und Situationen im Überblick

Zementestrich

Belegreif meist bei höchstens 2,0 CM-%, beheizt 1,8 CM-%

Calciumsulfatestrich

Deutlich strengere Grenzwerte: meist 0,5 CM-%, beheizt 0,3 CM-%

Beheizte Estriche

Funktionsheizen reicht allein nicht, vor dem Belag zählt die CM-Messung

Neubau und Wasserschaden

Zeitdruck und Nässe sind die häufigsten Auslöser für Fehlmessungen und Schäden

Zementestrich

Zementestrich ist die verbreitetste Estrichart. Neue Estriche brauchen Zeit zum Trocknen, und genau dort entstehen die Probleme: Wer zu früh belegt, schließt Feuchtigkeit ein.

Typische Situation

  • Fliesen, Parkett oder Laminat sollen auf neuen Zementestrich
  • Der Estrich wurde unter Zeitdruck überbaut
  • Elektronische Schnellmessgeräte zeigen nur grobe Anhaltswerte

Das messe und prüfe ich

  • Restfeuchte an den vereinbarten Messpunkten mit der CM-Methode
  • Messung über den gesamten Estrichquerschnitt, wie in den Arbeitsanweisungen der Hersteller beschrieben
  • Vergleich mit den geltenden Grenzwerten für Estrich und Belag

Mögliche Folgen bei zu früher Verlegung

Schimmel, Blasenbildung, Verfärbungen, Ablösungen des Belags und Schäden am Parkett, mit Rückbau und Neuverlegung als Konsequenz.

Grenzwerte der Belegreife

Quelle: Technisches Hinweisblatt 05 (Stand April 2024), außerdem DIN 18560-1. Je nach Belag und Hersteller können abweichende Werte gelten.

Folgekosten, wenn nicht eingeplant

Eine CM-Messung kostet je Messpunkt 80 €, bei drei Punkten ca. 240 €. Ein Schaden durch zu frühe Verlegung bedeutet dagegen Rückbau und Neuverlegung des Belags sowie unter Umständen die Trocknung des Estrichs. Die Höhe hängt vom Belag und von der Fläche ab; pauschale Angaben sind nicht seriös, sie steigen aber mit jedem Quadratmeter. Ohne Messprotokoll ist zudem schwer zu belegen, wer für den Schaden verantwortlich ist.

Calciumsulfatestrich (Anhydrit)

Für Calciumsulfatestrich gelten deutlich strengere Grenzwerte als für Zementestrich. Wer beide Werte verwechselt, riskiert Schäden, auch bei scheinbar kleinen Abweichungen.

Typische Situation

  • Fließestrich auf Calciumsulfatbasis in Neubau oder Sanierung
  • Parkett oder dampfdichte Beläge auf Anhydritestrich
  • Herstellerangaben, die von den Standardwerten abweichen

Das messe und prüfe ich

  • CM-Wert mit der für Calciumsulfat nötigen größeren Probenmenge
  • Abgleich mit den Grenzwerten für Estrich und Belag
  • Hinweis auf Herstellervorgaben, die Sie klären sollten

Mögliche Folgen bei zu früher Verlegung

Schon geringe Überschreitungen können bei Calciumsulfatestrich zu Ablösungen und Schäden am Belag führen.

Folgekosten, wenn nicht eingeplant

Die Messung selbst kostet 80 € je Messpunkt. Wird der Wert nicht geprüft und der Belag aufgrund zu hoher Feuchte beschädigt, folgen Rückbau, Trocknung und Neuverlegung, und die Frage, wer dafür aufkommt. Ein dokumentierter CM-Wert vor der Verlegung schützt Sie, Ihren Handwerker und den Bodenleger. Abweichende Herstellerfreigaben sollten Sie schriftlich einholen.

Beheizte Estriche und Fußbodenheizung

Bei Fußbodenheizungen gelten besondere Grenzwerte und Aufheizprotokolle. Das Funktionsheizen allein stellt nicht sicher, dass die für die Belegreife nötige Feuchte erreicht ist, vor dem Oberbelag ist eine CM-Messung vorgesehen.

Typische Situation

  • Neubau oder Sanierung mit Fußbodenheizung
  • Funktionsheizen ist erfolgt, der Belag soll verlegt werden
  • Fehlende oder unvollständige Aufheizprotokolle

Das messe und prüfe ich

  • CM-Messung an den dafür ausgewiesenen Messstellen
  • Hinweis auf vorhandene Aufheizprotokolle
  • Abgleich mit den Grenzwerten für beheizte Estriche

Mögliche Folgen

Wird der Belag auf noch zu feuchten Estrich verlegt, drohen Schäden und Ablösungen. Bei Heizestrichen darf die Probenentnahme nur an den ausgewiesenen Messstellen erfolgen, sonst können Heizrohre beschädigt werden.

Kosten

Die Anfahrt wird zusätzlich je nach Entfernung und tatsächlichem Aufwand berechnet.

Folgekosten, wenn nicht eingeplant

Bei einer Fußbodenheizung wiegen Fehler besonders schwer: Ein beschädigter Belag über einem Heizestrich lässt sich nur mit großem Aufwand erneuern. Die CM-Messung kostet dagegen nur einen Bruchteil. Das Aufheizprotokoll und der CM-Wert gehören zusammen und sollten für spätere Streitfälle aufbewahrt werden.

Neubau unter Zeitdruck und nach Wasserschaden

Neue Estriche werden oft unter Zeitdruck überbaut, bevor sie ausreichend getrocknet sind. Auch nach einem Wasserschaden muss geprüft werden, ob der Estrich wieder belegreif ist.

Typische Situation

  • Fertigstellungstermine drängen, der Estrich ist erst kurz trocken
  • Wasserschaden im Estrichbereich und anschließende Trocknung
  • Streit mit der ausführenden Firma, wer freigegeben hat

Das messe und prüfe ich

  • CM-Messung an den vereinbarten Messpunkten
  • Nach Wasserschaden: ob die Trocknung zur Belegreife geführt hat
  • Als Nachweis, ob rechtzeitig gemessen und freigegeben wurde

Mögliche Folgen

Feuchtigkeit wird unter dem Belag eingeschlossen. Später entstehen Schimmel und Ablösungen, die erst nach Wochen oder Monaten sichtbar werden.

Folgekosten, wenn nicht eingeplant

Der Zeitdruck im Bauablauf wird durch einen Schaden am Belag nicht kleiner: Rückbau, Trocknung und Neuverlegung verzögern den Einzug und kosten zusätzlich. Wer die Messung vorab einplant, vermeidet das. Wer zahlt, wenn trotz Freigabe ein Schaden auftritt, klären Sie im Einzelfall mit einem Fachanwalt für Baurecht.

CM-Messung und Baubegleitung

Im Rahmen einer laufenden Baubegleitung behalte ich den passenden Zeitpunkt für die Estrichmessung ohnehin im Blick. Bei Bauvorhaben ohne meine Begleitung lässt sich die CM-Messung auch als eigenständige Leistung beauftragen, unabhängig davon, wer die Baustelle betreut. So stellen Sie in jedem Fall sicher, dass der Belag erst dann verlegt wird, wenn der Estrich tatsächlich belegreif ist.

Häufige Fragen

Ich rechne je Messpunkt mit 80 € inklusive Mehrwertsteuer ab. Bei drei Messpunkten sind das ca. 240 €, bei fünf ca. 400 €. Die Anfahrt kommt je nach Entfernung und tatsächlichem Aufwand zusätzlich hinzu.

Bei einem typischen Einfamilienhaus werden meist 3 bis 5 Messpunkte benötigt, zum Beispiel je ein Punkt pro Raum oder Estrichabschnitt. Die Anzahl stimmen wir vorab ab.

Belegreife bedeutet, dass der Estrich so weit getrocknet ist, dass ein Bodenbelag gefahrlos verlegt werden kann. Sie hängt von Estrichart, Beheizung und Belag ab und wird mit der CM-Messung nachgewiesen.

Für Zementestrich gelten üblicherweise höchstens 2,0 CM-% (beheizt 1,8 CM-%), für Calciumsulfatestrich höchstens 0,5 CM-% (beheizt 0,3 CM-%). Maßgeblich sind immer die Vorgaben von Estrich- und Belagshersteller, die abweichen können.

Elektronische Schnellmessgeräte liefern nur grobe Anhaltswerte. Die CM-Messung liefert einen belastbaren, anerkannten Wert für die Belegreife.

Für die Messung wird eine kleine Materialprobe entnommen. Bei beheizten Estrichen darf das nur an den ausgewiesenen Messstellen geschehen, damit keine Heizrohre beschädigt werden. Die Messpunkte stimmen wir vorab ab.

Eine normgerechte CM-Messung an allen vereinbarten Messpunkten, ein schriftliches Messprotokoll mit den ermittelten Feuchtewerten, eine fachliche Einschätzung zur Belegreife und einen nachvollziehbaren Nachweis für Bauherr, Handwerker oder Bodenleger.

Ja. Die CM-Messung lässt sich als eigenständige Leistung beauftragen, unabhängig davon, wer die Baustelle betreut.

Meine Leistungen biete ich in Oranienburg, Oberhavel und Berlin-Nord an. Die Anfahrt wird je nach Entfernung und tatsächlichem Aufwand berechnet.

Bereit für den nächsten Schritt?

Schreiben Sie mir kurz, worum es geht. Ich melde mich in der Regel innerhalb von 1 bis 2 Werktagen persönlich bei Ihnen.

CM-Messung 80 € je Messpunkt
Lenz Baubetreuung
Lenz Baubetreuung
Ihre Anfrage

Erzählen Sie mir kurz von Ihrem Bauvorhaben – ich melde mich schnellstmöglich bei Ihnen zurück.

Kontakt
